1) 排水管網有關設計參數

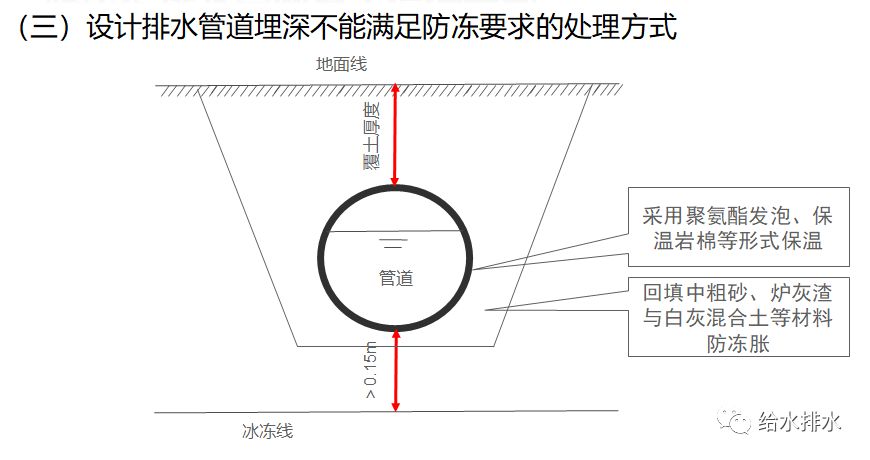

當設計排水管道埋深不能滿足防凍要求時對市政干線如果排水管道下游的排水出路比較好,能夠按照設計流速運行,可以在回填時采取防凍脹的材料進行回填。對住宅利用效率,如果入住率比較高,可以根據采取不同的保證措施,采用聚氨酯發泡,保溫巖棉等形式保溫,也可以在地下室頂板上的污水管及雨水管回填時,采用中粗砂、爐灰渣和白灰混合土等材料防凍脹。如果住宅小區入住率比較低,可以采取管道加熱或者是把管道設置在地下室以內。 這個圖片是管道的埋深在冰凍線以上采取了一些保溫措施和回填防通脹的材料。
在寒冷氣侯條件下進行排水管道的設計,首先要考慮排水管道的埋設深度,當管道的埋設深度不能保證在凍土層以下時,必須重點考慮排水出路,確保雨水管道在非雨季狀態為清空狀態,在確保污水及合流制管道在設計流速下不間斷運行,如果以上條件達不到則很難采用經濟可靠的保障方式,滿足排水管道的正常運行。
2)排水管道冬季施工技術
根據建筑工程冬期施工規程相關規定,室外日平均氣溫連續5天穩定低于零下5度即進入冬季施工,冬季施工分6個小點進行介紹。
1.溝槽開挖
冬期土方開挖一般與管道安裝同時進行,盡可能做到溝槽開挖、管道鋪設、溝槽回填同時進行,保證管道施工質量,土方工程施工應該在土方凍結前完成,如果不能開挖應采取保溫措施防止土層凍結。
土方防凍的措施:一是地面翻松防凍,土方防凍一般可用松土機機械翻松,并將其耙平,對含水量較大的土壤,應在翻松后立即晾干,再將其耙碎。
冬季溝槽開挖也是兩種開挖方式:人工開挖凍土,開挖面積的溝槽和凍土層較薄的砂質土、砂質黏土或腐殖土以及不具備其他條件時,采用人工開挖凍土。當開挖面積較大的溝槽且凍土層厚度在0.5米以上時土方的開挖,宜采用機械開挖凍土,先由機械開挖至設計標上預留20-30厘米的土層,這個應該用精密儀器或者是離居民區稍遠一些,因為會造成擾民。
2.管道基礎施工
管道基礎施工,中砂基礎施工,管道直徑大于500mm的混凝土管和鑄鐵管基礎施工,在管道下必須增加200mm以上的砂墊層,并應邊施工邊回填混凝土基礎施工,冬季施工應一般選用硅酸鹽水泥或普通的硅酸鹽水泥縮短養護時間。
3.管道鋪設
管道鋪設,管道安裝前應嚴格清理基坑內的積雪和冰塊,禁止將管道放在冰雪上,管道安裝應逐根檢查,下管和運輸?shù)倪^程中要嚴防凍裂,鋼管和預應力鋼筋混凝土管可以放在凍土溝槽內,但在閥門經建筑物出口處,應設置必要的防下沉的措施,鋼筋混凝土管嚴禁在已凍結的凍脹性地基上,管道下部用中粗砂填平壓實穩固后再進行管道接口施工。冬季鋼管應進行分段安裝,每個分段的長度應根據溫度應力進行計算。
4.管道的接口施工
冬季焊接鋼管時應做好防風防雪措施,保證施焊部位附近的管道沒有冰雪,防止管道焊口及機具冷卻。鋼筋混凝土管道接口施工進行水泥砂漿時,一般采用參加抗凍劑的砂漿,一般是在搶險的工程中使用到。目前對于小管徑的鋼筋混凝土管、承插管和大徑的企口,都采用橡膠圈柔性接口,施工時也可以將橡膠圈放置在挖掘機機器蓋上加熱,可以涂抹防滑油防止橡膠圈翻轉損壞。
5.檢查井施工
鋼筋在加工運輸和綁扎的過程中要注意防止撞擊等缺陷,冰雪天要采取護具等措施,防止鋼筋表面結冰鎦,在混凝土澆鑄前,應清除鋼筋上的積雪、冰屑,必要時熱空氣加熱,綁扎后進行下一道工序,可是一定要進行檢查,合格了以后才能接入到下一步的混凝土。
混凝土施工采取暖棚法施工,利用腳手架及2層彩條布和一層50mm棉氈全部采用4鋼絲拉緊,現在一般都使用電暖氣,最近在去年開始使用了熱封固,水泥都適當?shù)靥岣咭粋€標號,其中按照防凍的要求加入早強劑、抗凍劑、抗?jié)B劑進行保護。
6.冬季溝槽回填注意事項
回填應在管道安裝完成,檢查井室砂漿強度達到強度要求,且溝槽內必須排除積水,清除冰塊等雜物后進行,一般采用宜干燥的中粗砂進行回填。采取原土回填時,宜現挖現用,否則將挖出的不凍土堆積一處保溫。
采用含有凍土塊的土回填時,凍土塊粒徑不得大于15厘米,應分布均勻,逐層壓實。管線頂以上500mm范圍內不能含有凍土塊的土回填,構筑物及路面的道路,也不能采用凍土回填。
土方回填時,每層鋪土厚度應比常溫施工減少20-25%,預留沉降量應比常溫施工時增加一些。填方上層應采用沒有凍或者是透水性好的土方回填,厚度應符合設計的要求,填方邊坡表面1米內不得采用含有凍土塊的土回填。
